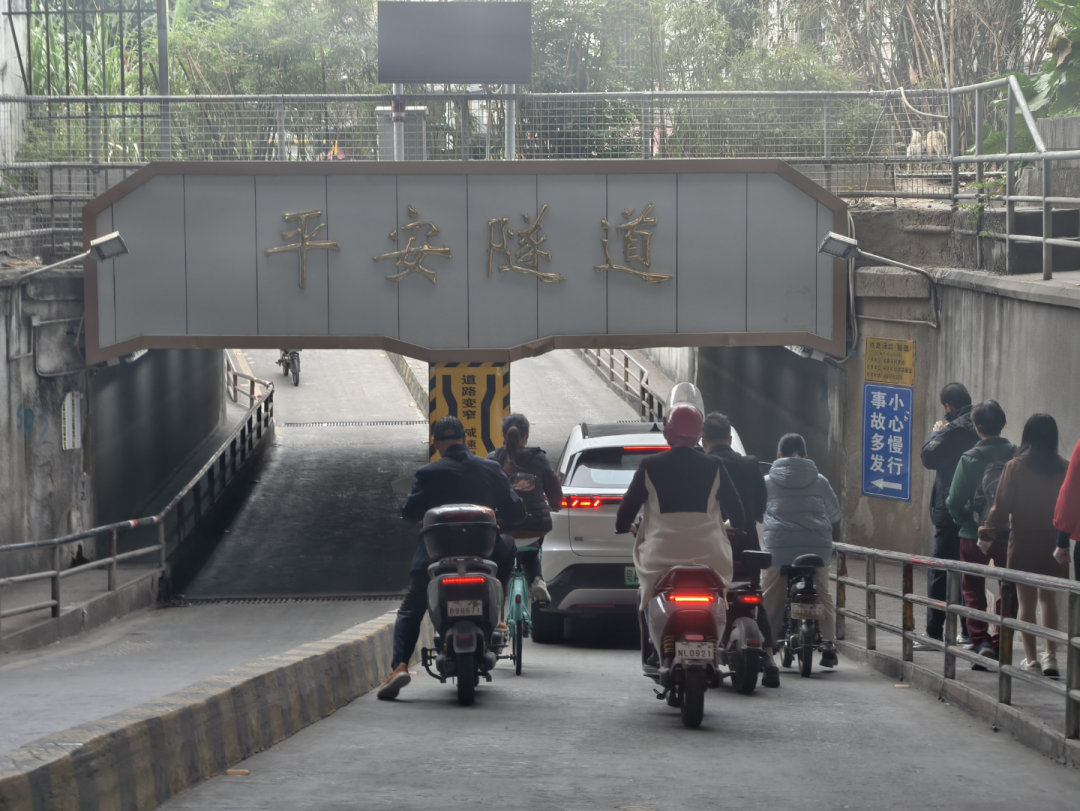

一、平安隧道人行连廊升级改造施工方案
(一)非围蔽施工期:预计2024年12月19日至2024年12月26日。
施工内容:平安隧道(即涵洞)上方火车铁道铺装专用铁路橡胶板及匝口建设,行人及非机动车在铺设的专用铁路橡胶板上通行实现人车分流。
注:非围蔽施工期间,隧道(即涵洞)下方机动车辆及人行通道正常通行。
(二)围蔽施工期:预计2024年12月26日至2025年3月29日。
施工内容:
1.拓宽隧道内(即涵洞)行车道,将柯子岭平安隧道内(即涵洞)原人行道拆除,施工后隧道内(即涵洞)为双向机动车通行车道;
2.拓宽隧道内(即涵洞)行车道后,扩充隧道(即涵洞)外双向人行道并将其加固基础提升约2米与铁路齐平。
注:围蔽施工期间,不影响行人及非机动车通行,按现场工作人员指挥通行。
二、围蔽施工期间各位行人及机动车主等注意事项
(一)围蔽施工期:预计2024年12月26日至2025年3月29日,施工围蔽时间将根据实际施工情况变化,如需作调整,将再作另行通知;
(二)需通过平安隧道(即涵洞)双向车道的机动车主需绕行;
(三)围蔽施工期间,不影响行人及非机动车通行,现场有工作人员指挥交通。
三、机动车具体绕行路线参考如下:
(一)长安片区、景松苑等区域的机动车主绕行路线参考:

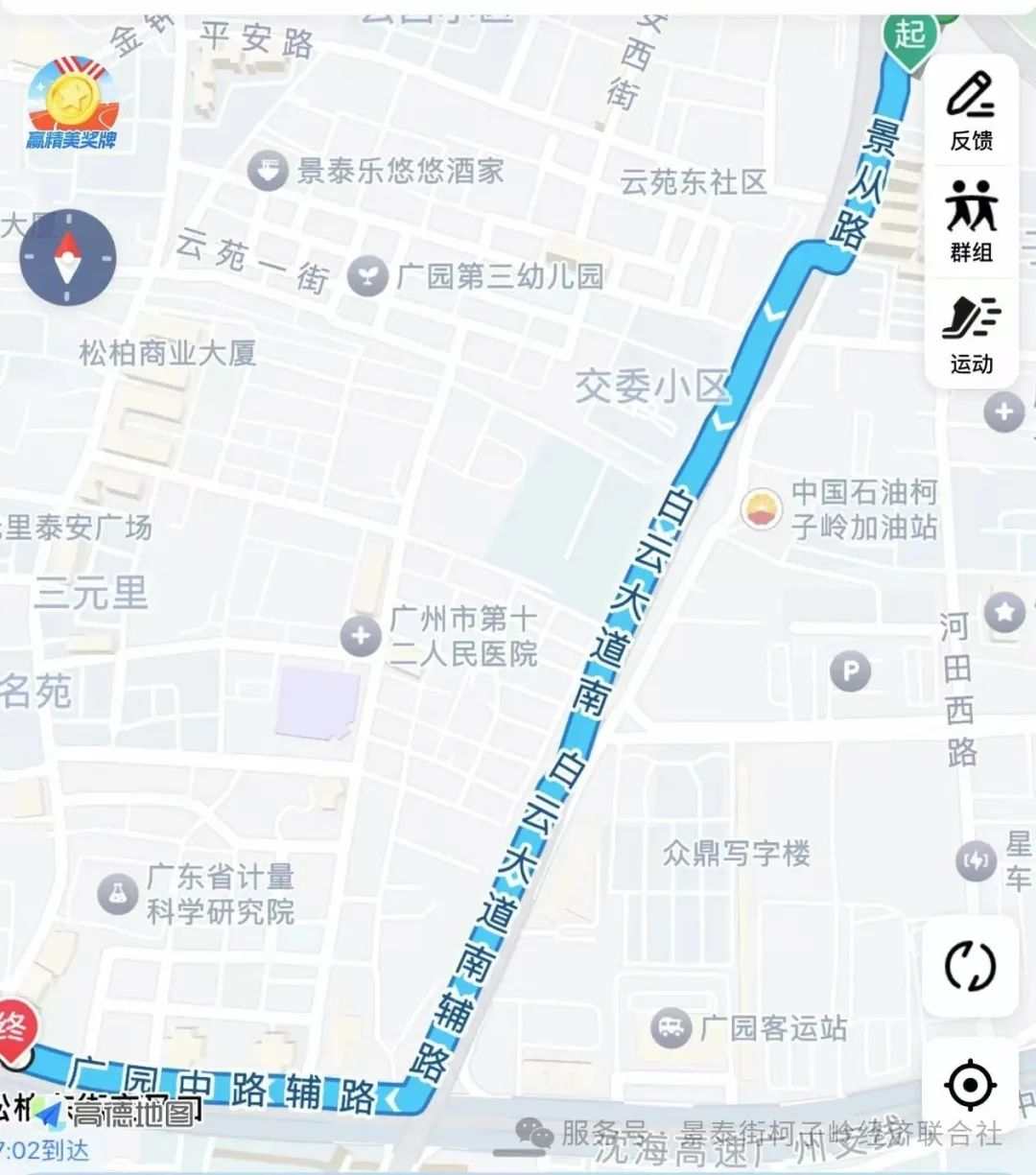

1.景从路-白云大道南辅路-广园中路

2.景从路-景云路-大金钟路-广园中路

(二)平安片区、云苑片区等区域的机动车主绕行路线参考:

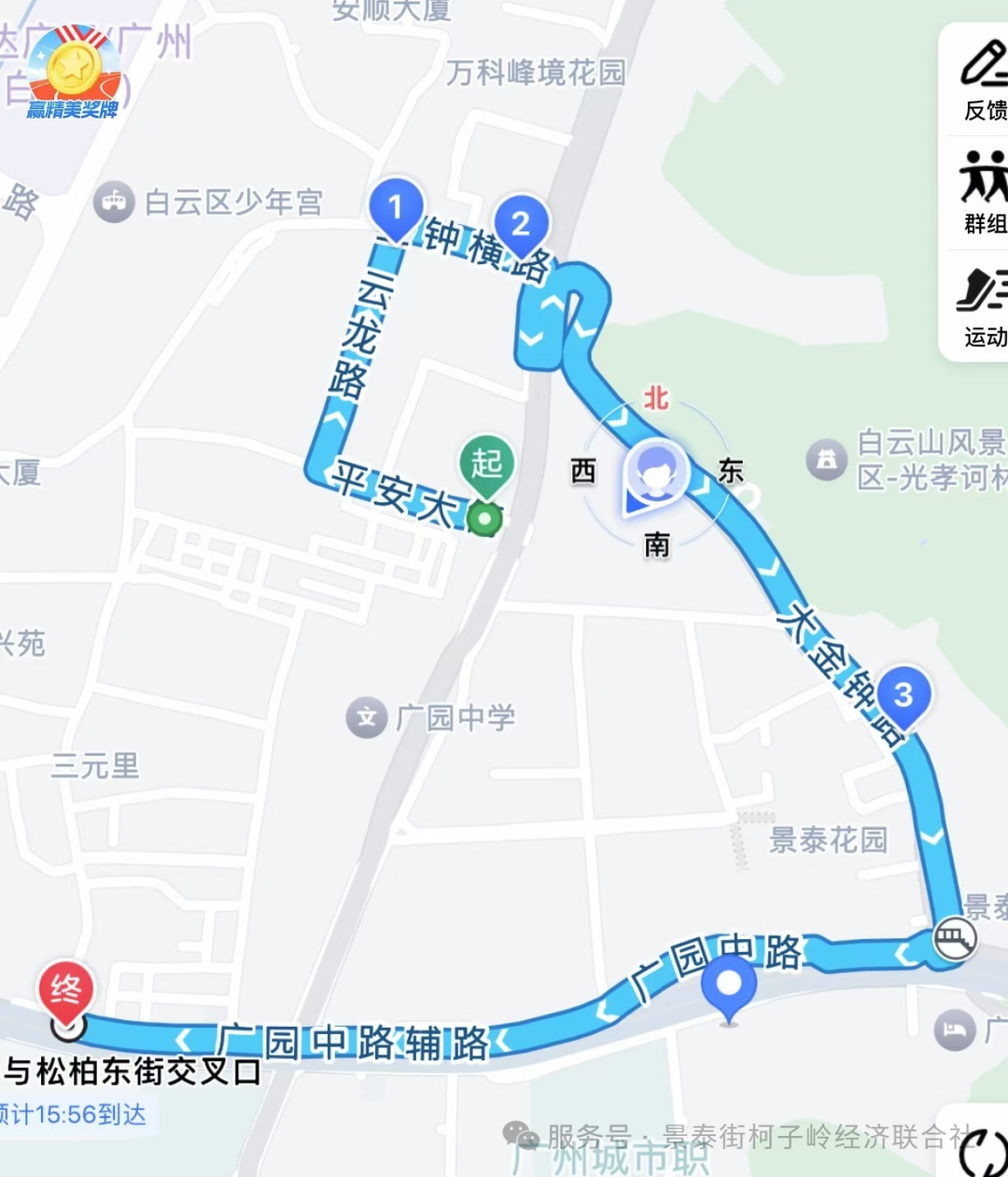

1.平安大街-云龙路-金钟横路-大金钟路-广园中路

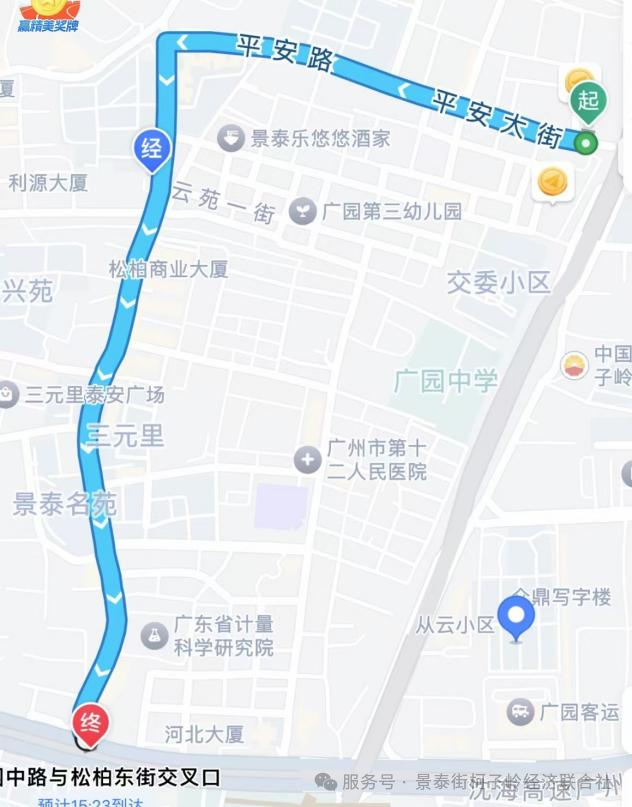

2.平安大街-松柏东街-广园中路
